巡查日记

2020.12.1下午,天气晴,市环卫局副局长钟雪琴带领固废科科长和办公室人员到射洪巡查射洪光大、垃圾填埋场、射洪餐厨项目建设工地。

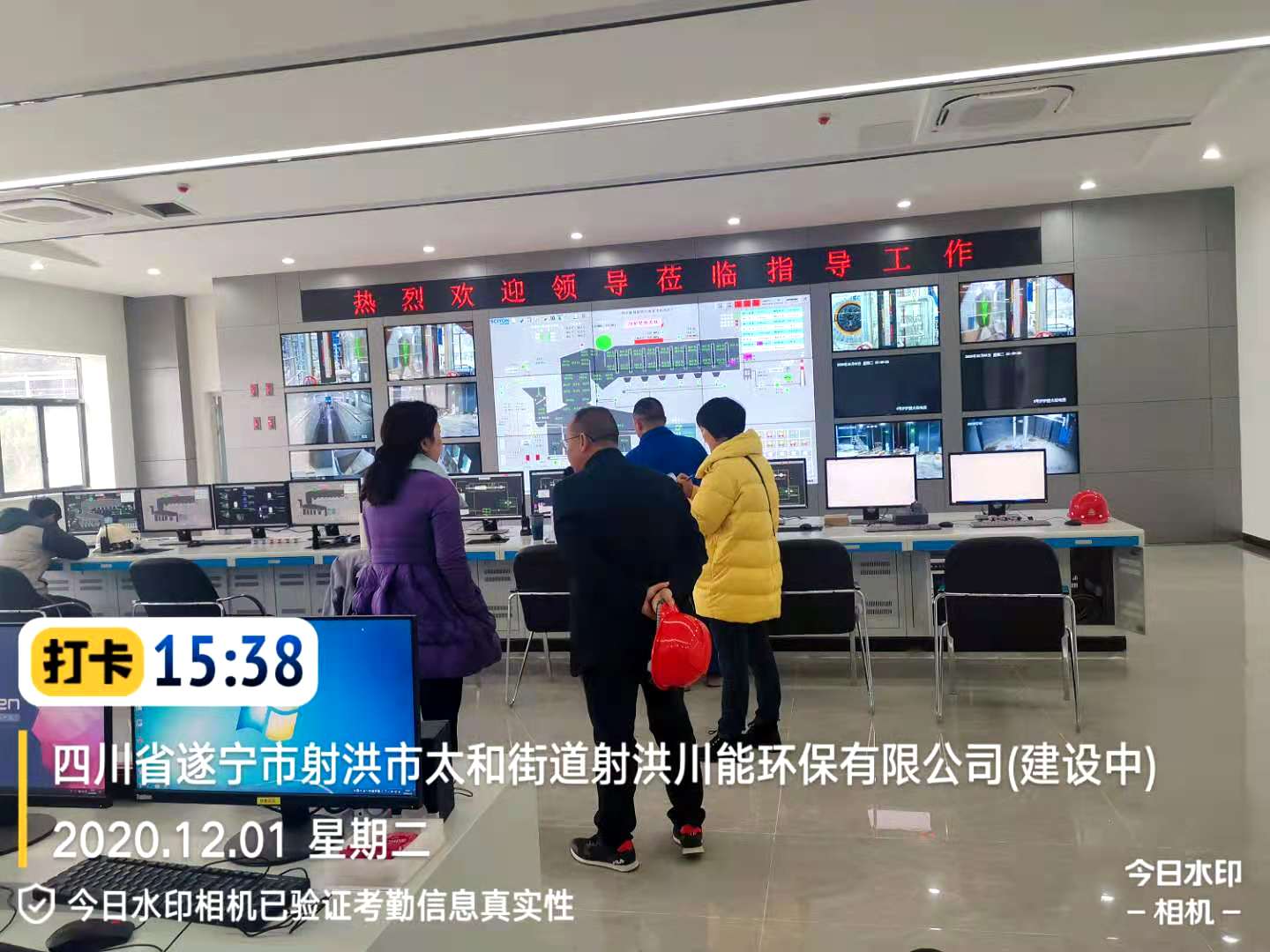

一、射洪光大,设备已经完全安装调试到位,垃圾已经进场,只等导电系统完善后,可以正式运行。现场只有附属收尾工程未完成,但不影响运行。

二、射洪垃圾填埋场

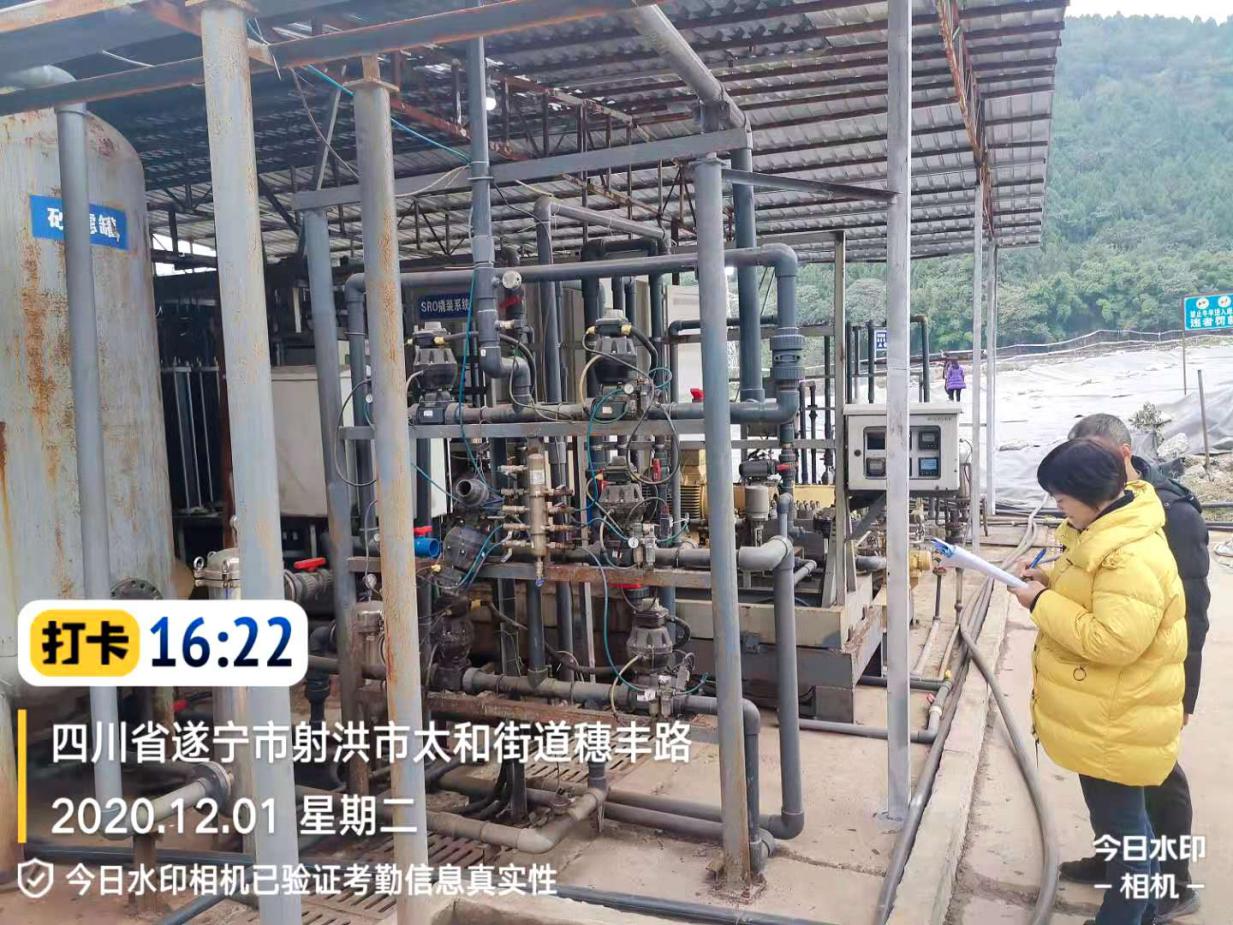

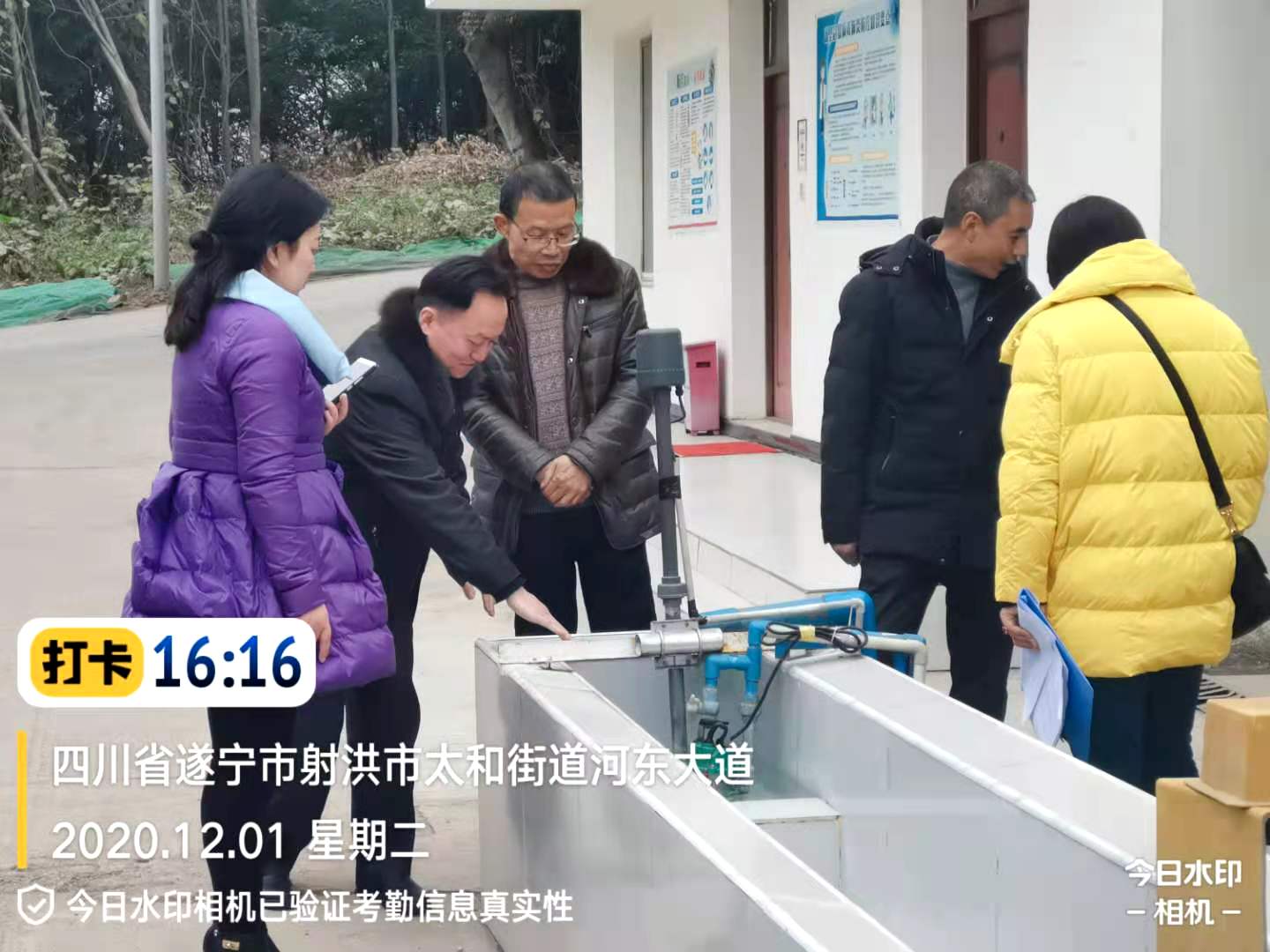

首先就省环保督察提出的问题,一一核实整改情况。1、车辆滴漏问题,已解决,统一更换为川能投的运输车辆。2、作业区覆盖问题,暂时封场,垃圾运往射洪垃圾焚烧发电厂,填埋场已覆膜处理。3、作业机械问题,已停止使用。4、渗滤液处理生化加设备,膜未更换、堵塞现象。已停止使用。5、运行台账不规范问题。台账已作整改,台账已抱到纪委去了,现场没能看到台账。6、渗滤液管理不规范、不专业问题,马上移交城投公司,由城投公司派专人去培训。7、采样点两个交叉使用问题。已停运一套设备,出水口已封。8、填埋作业超库容、超负荷问题,已停止填埋作业,覆膜处理。9、监测井问题,有待解决。10、溃坝隐患问题。大量渗滤液已抽到应急池,需继续采取措施。

再对填埋场日常运行情况按巡查台账一一进行核对,对存在的问题,口头提出整改意见和措施。

射洪餐厨垃圾处理项目

地点在射洪污泥和污水处理厂旁边,目前没有开工,只有几间板房,和一个看守的老大爷,了解不到任何情况。
